装修流程 | 水电工程你了解多少

2018-07-09 16:42:40 来源:本站 次浏览

“水电改造”在装修中属于隐蔽工程,但在装修中占有极为重要的地位。即因为是隐蔽工程,所以更加重视,一次弄好,否则后续会很麻烦。

水电施工的基本原则:走顶不走地,顶不能走,考虑走墙,墙也不能走,才考虑走地地面是混凝土结构,要埋线管,必然会伤害到混凝土层,甚至钢筋,很危险的。

电的规范施工原则

一、定位:首先要根据你对电的用途进行电路定位,比如,里要开关、里要插座、里要灯等电工会根据你的要求进行定位。

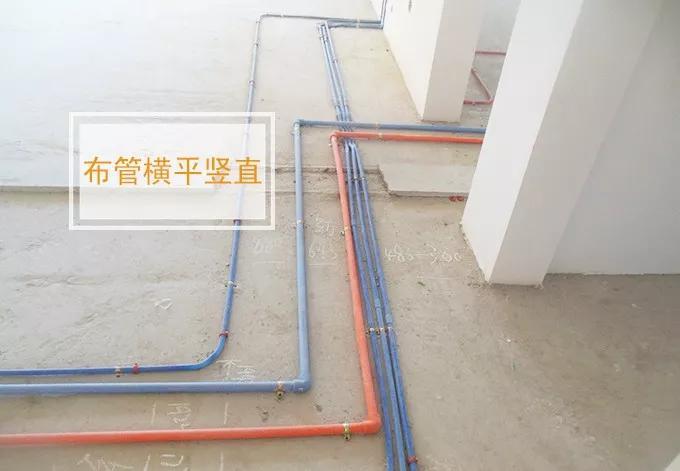

二、开槽:定位完成后,电工根据定位和电路走向,开布线槽,线路槽很有讲究,要横平竖直,不过,规范的做法,不允许开横槽,因为会影响墙的承受力。强、弱电布线严禁同槽间距保持至少300mm。

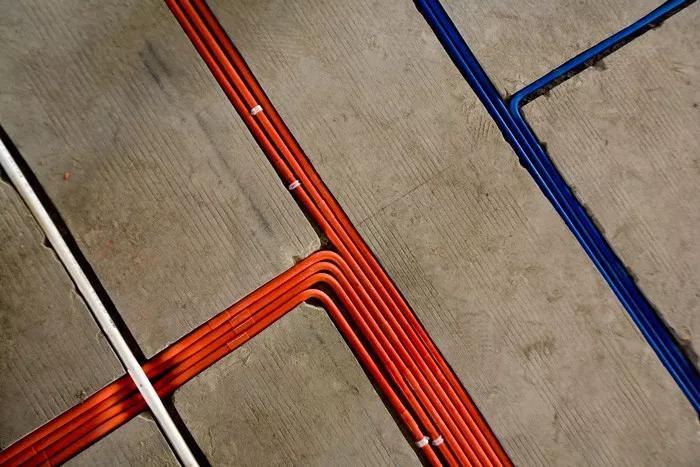

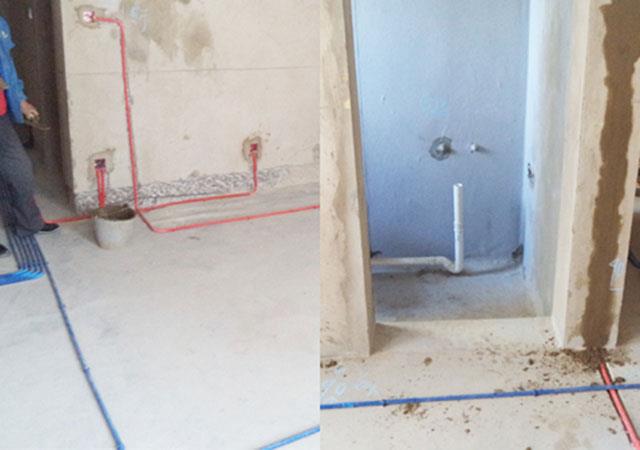

三:布线:布线一般采用线管暗埋的方式。线管有冷弯管和PVC管两种,冷弯管可以弯曲而不断裂,是布线的最好选择,因为它的转角是有弧度的,线可以随时更换,而不用开墙。

四、弯管:冷弯管要用弯管工具,弧度应该是线管直径的10倍,这样穿线或拆线,才能顺利。

布线要遵循的原则:

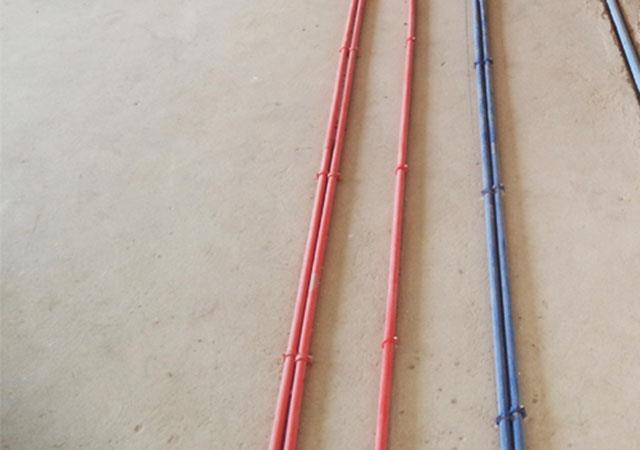

(1)强弱电的间距要在30---50公分

强、弱线管交叉应用锡铂纸隔离,锡铂纸超出交叉点200mm为宜,他们只能作远邻,不能作近亲,不知道什么时候,也不管你愿不愿意,他们就会串门,打扰你的电视和电话。

2)强弱电更不能同穿一根管内

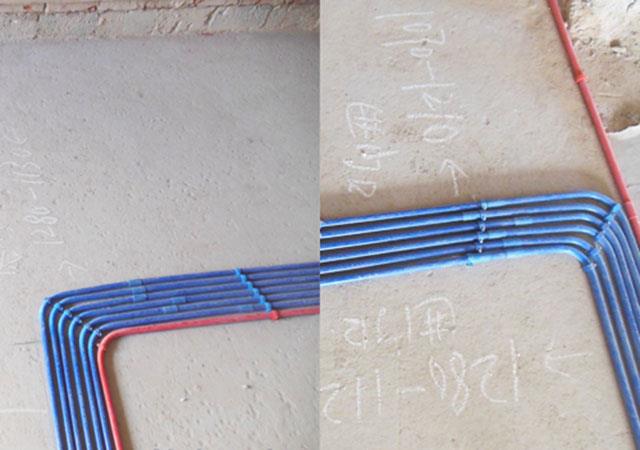

3)长距离的线管尽量用整管线管如果需要连接,要用接头,接头和管要用胶粘好

4)当布线长度超过15米或中间有3个弯曲时,在中间应该加装一个接线盒,因为拆装电线时,太长或弯曲多了,线从穿线管过不去。线管过弯要圆滑,不得有破损。

5)没有特别要求的前提下,插座安装应离地30公分高度

6)家庭装修中,电线只能并头连接,绝对不是我们平时随便一接就OK那么简单

7)家里不同区域的照明、插座、空调、热水器等电路都要分开分组布线,一旦哪部分需要断电检修时,不影响其他电器的正常使用。

8)很关键的,在做完电路后,一定要让施工方给你作一份电路布置图,一旦以后要检修或墙面修整或在墙上打钉子,防止电线被打坏。

水的规范施工原则

水的施工在家庭装修中的重要性是第一位的。如果没有做好,要么水管漏水,造成家具发霉腐朽,要么就是水漫金山,还有就是你家用水,人家楼下“免费”淋浴,结果就是你只有三陪了:“赔礼、赔钱、赔功夫”。

材料:现代装修中水管一般采用PPR热熔水管,而久居装饰专用PER皮尔萨管材,有更好的耐压性,耐腐蚀性。

施工原则

1)家庭装饰中,水管最好走顶不走地,因为水管安装在地上,要承受瓷砖和人在上面的压力,有踩裂水管的危险。另外,走顶的好处在于检修方便,但就是工价很高的,一般人不采用。

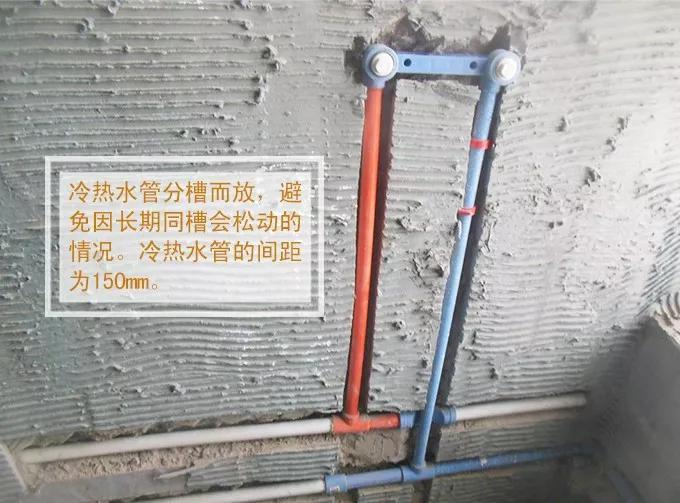

(2)水管开槽的深度是有讲究的,水管开槽深度规定为25mm,保证封槽后能应对水管的热胀冷缩,不会形成空鼓。冷热水管要保持150mm的科学间距.

3)冷热水管要遵循左侧热水右侧冷水,上热下冷的原则

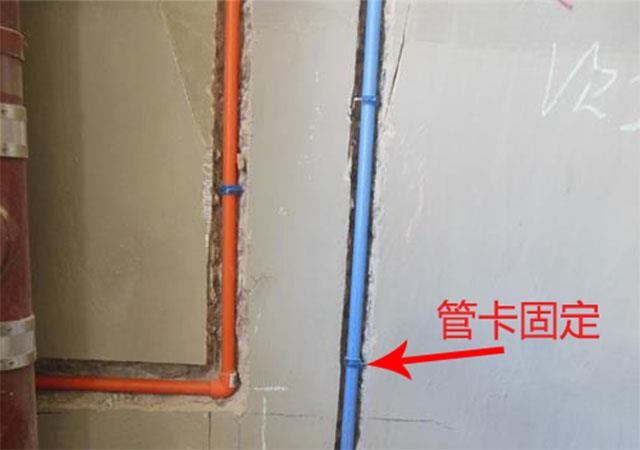

4)水管铺设完成后,封槽前,要用管卡固定,冷水管卡间距不大于60厘米,热水管卡间距不大于25厘米

5)水管安装好后,应立即用管堵把管头堵好,如果有杂物掉进去,那就有麻烦了!

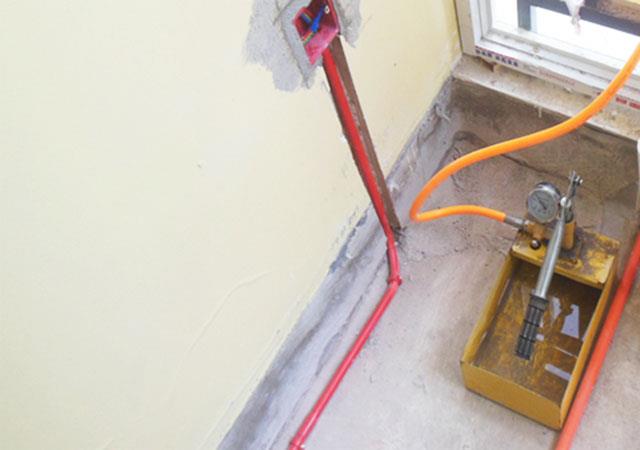

6)水管安装完成了,千万不要忘记打压测试,打压测试就是为了检测所安装的水管有没有滲水或漏水现象,只有经过打压测试,才能放心封槽。封槽,墙槽使用1:3水泥砂浆填补密实。

水的施工规范原则——防水

防水,在家庭装修中同样有着很重要的作用,它是最容易产生隐患的环节,如果防水作不好的话,自己家受损失事情还小,如果殃及邻居的话,你麻烦大了。

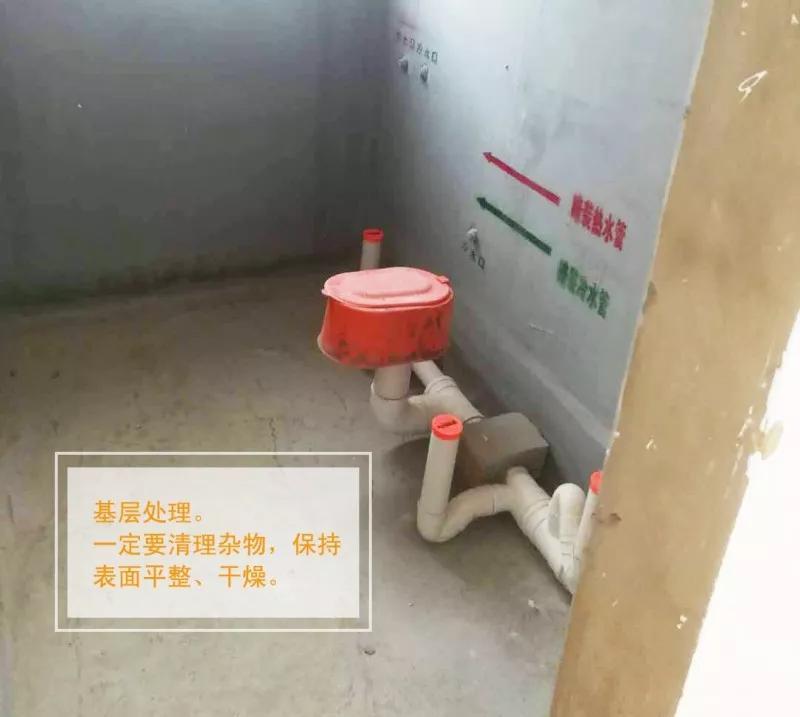

1)作防水前,一定要把需要作防水的墙面和地面打扫干净,否则,再好的防水剂也起不到防水的作用。

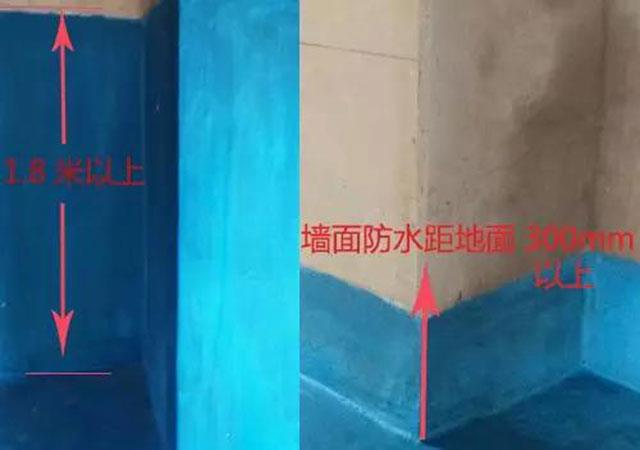

2)一般的墙面防水剂要刷到30厘米的高度,以防止积水渗墙面返潮。

3)如果墙面背后有柜子或其他家具的,至少要刷到1.8米的高度。

当然卫生间、阳台防水层不得低于180cm,如果有安装浴缸,与浴缸相邻的墙面防水高度应比浴缸高出30cm.

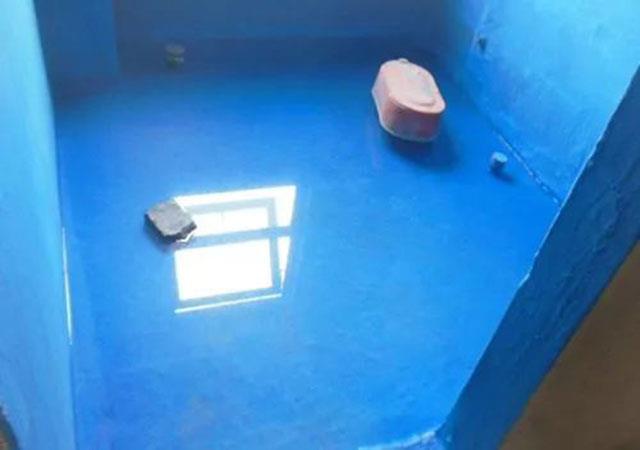

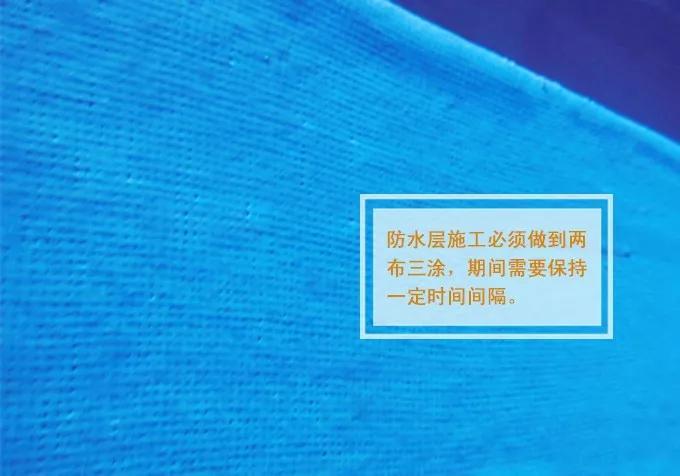

(4)地面要全部刷到,而且必须等第一遍干了后,才能刷第二遍。久居装饰采用专用创新型蓝色涂料,全方位立体涂刷三遍。防水层施工做到两布三涂。

重点位置:墙角位置,要多刷1-2遍

重点位置:下水管周围,要多刷1-2遍

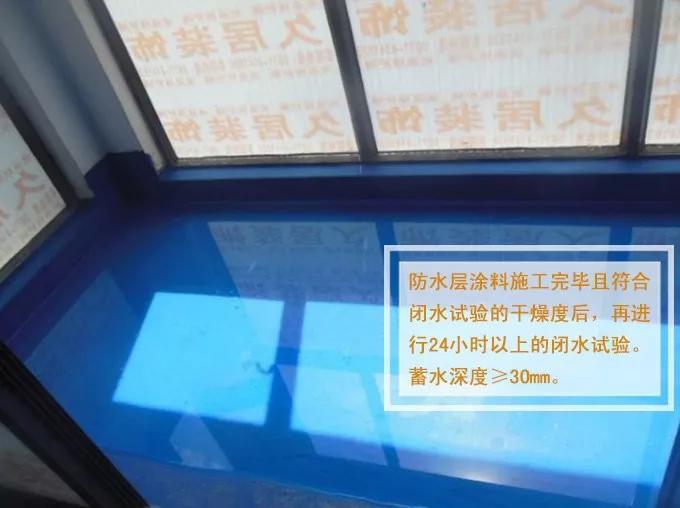

5)做完防水之后就是做闭水试验,堵住空间内的所有下水口,根据户型房间特点,在门口砌一道“坎”,防止水溢出。蓄水深度≥30mm。

试水一试就是24-48个小时,看周围墙面有没有滲水现象,如果有的话,返工没商量!!

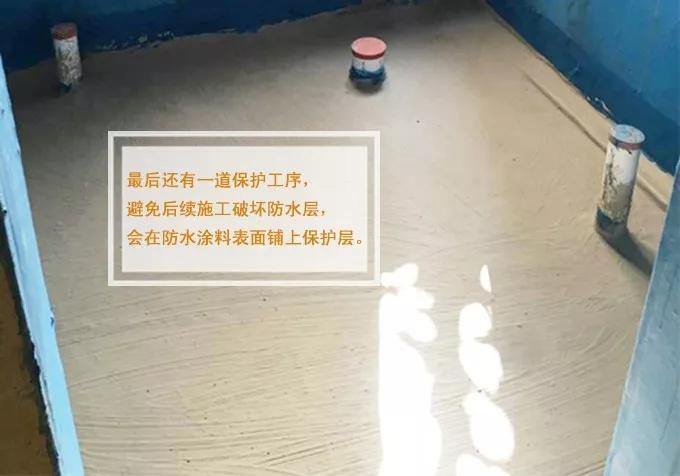

(6)防水验收和保护层,检查各个区域防水高度是否符合标准,涂层表面是否有无起泡、平整、开裂,墙地面接缝是否均匀涂刷。保护层要完全覆盖防水层,无遗漏,与基层结合牢固,无裂纹,无气泡,无脱落现象。

-->
